Postęp prac przy projekcie
Budowa małych instalacji fotowoltaicznych z magazynami energii dla pompowni ścieków w Tychach
Projekt realizowany jest w ramach:
Priorytetu FESL.10 – Fundusze Europejskie na transformację,
Działania FESL.10.06 – Rozwój energetyki rozproszonej opartej na odnawialnych źródłach energii.
Aktualny stan realizacji

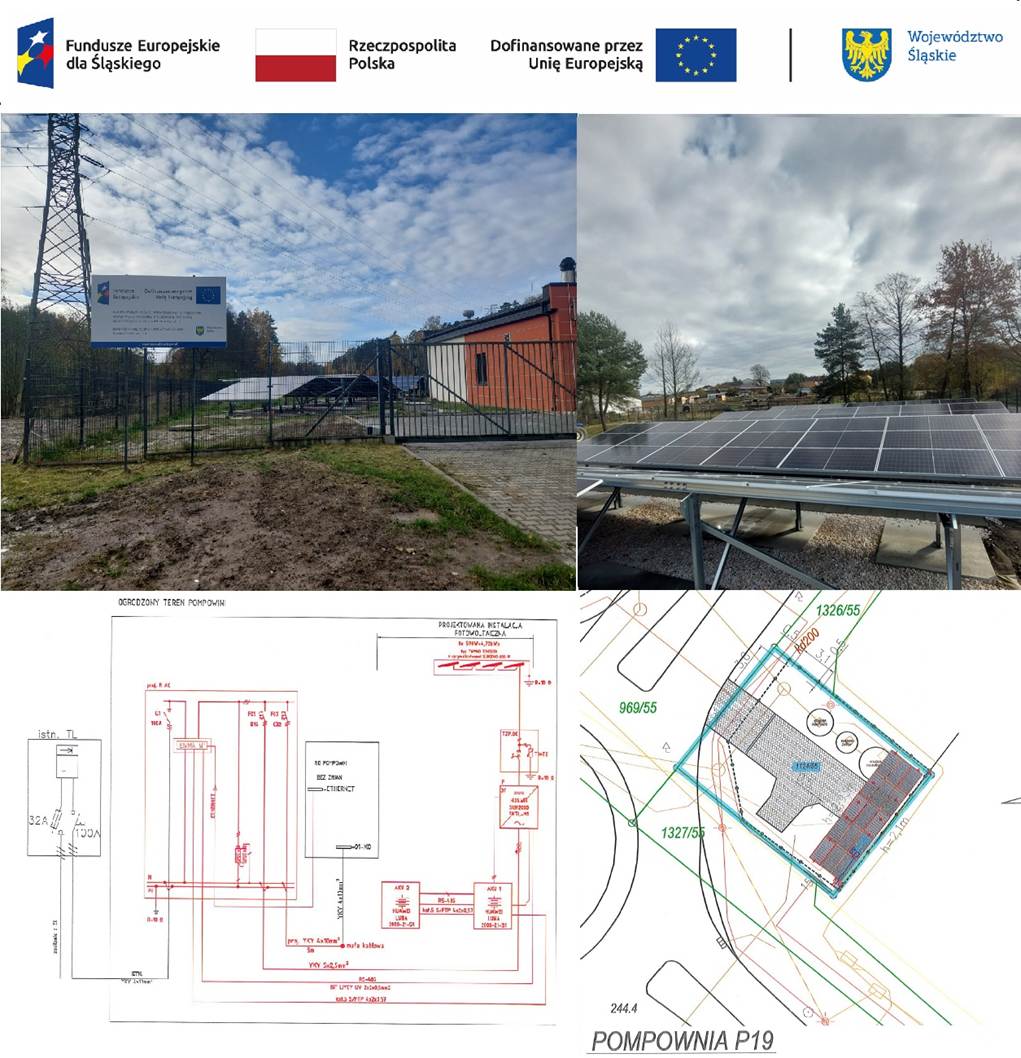

Na pompowniach P32 oraz RS trwają ostatnie prace związane z budową instalacji fotowoltaicznych.
Dla przepompowni ścieków:
P17,
P19,
P20,
P21,
została opracowana kompletna dokumentacja projektowa oraz przekazano teren robót.
W najbliższym czasie na tych obiektach rozpoczną się roboty budowlano-montażowe.

Wykorzystanie energii i efekty projektu
Energia wyprodukowana przez instalacje fotowoltaiczne w ciągu dnia będzie wykorzystywana na potrzeby bieżącej pracy obiektów.
Nadwyżki energii zostaną zmagazynowane i wykorzystane do zasilania instalacji odbiorczych pompowni:
nocą,
w okresach obniżonej produkcji energii, takich jak zachmurzenie lub różnice sezonowe.
Dzięki realizacji projektu około 75% energii zużywanej przez wskazane obiekty będzie pochodzić z odnawialnych źródeł energii.
Rozwiązanie to przyczyni się do:
ograniczenia emisji dwutlenku węgla (CO₂),
poprawy bilansu energetycznego systemu kanalizacyjnego miasta Tychy.
Finansowanie projektu
Całkowity koszt realizacji projektu wynosi 5 264 784,45 zł, w tym:
1 037 307,71 zł – dofinansowanie z Unii Europejskiej,
432 479,32 zł – środki z Budżetu Państwa w ramach kontraktu programowego.
Termin zakończenia
Planowany termin zakończenia projektu: 31 grudnia 2025 r.
#FunduszeUE #FunduszeEuropejskie
